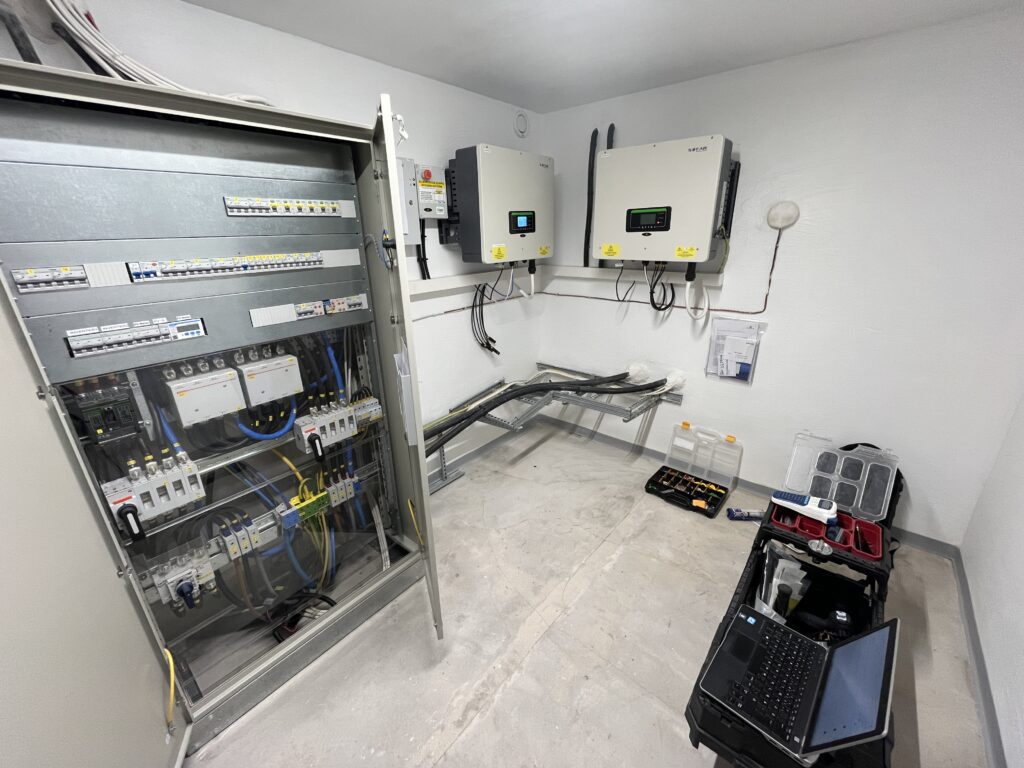

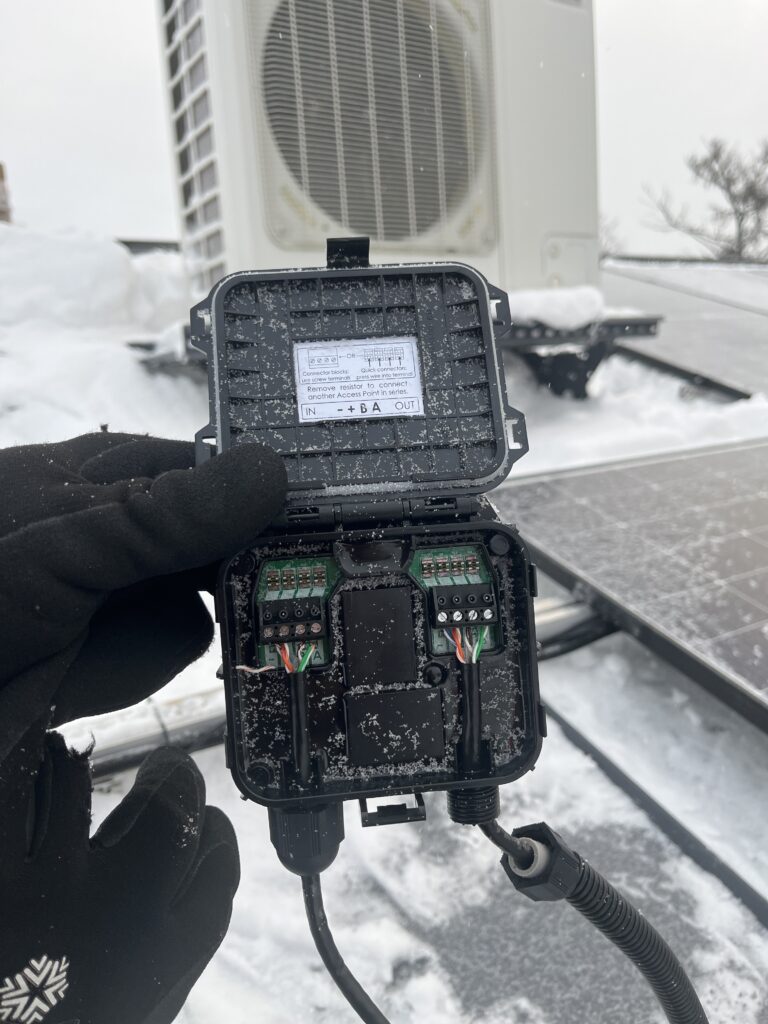

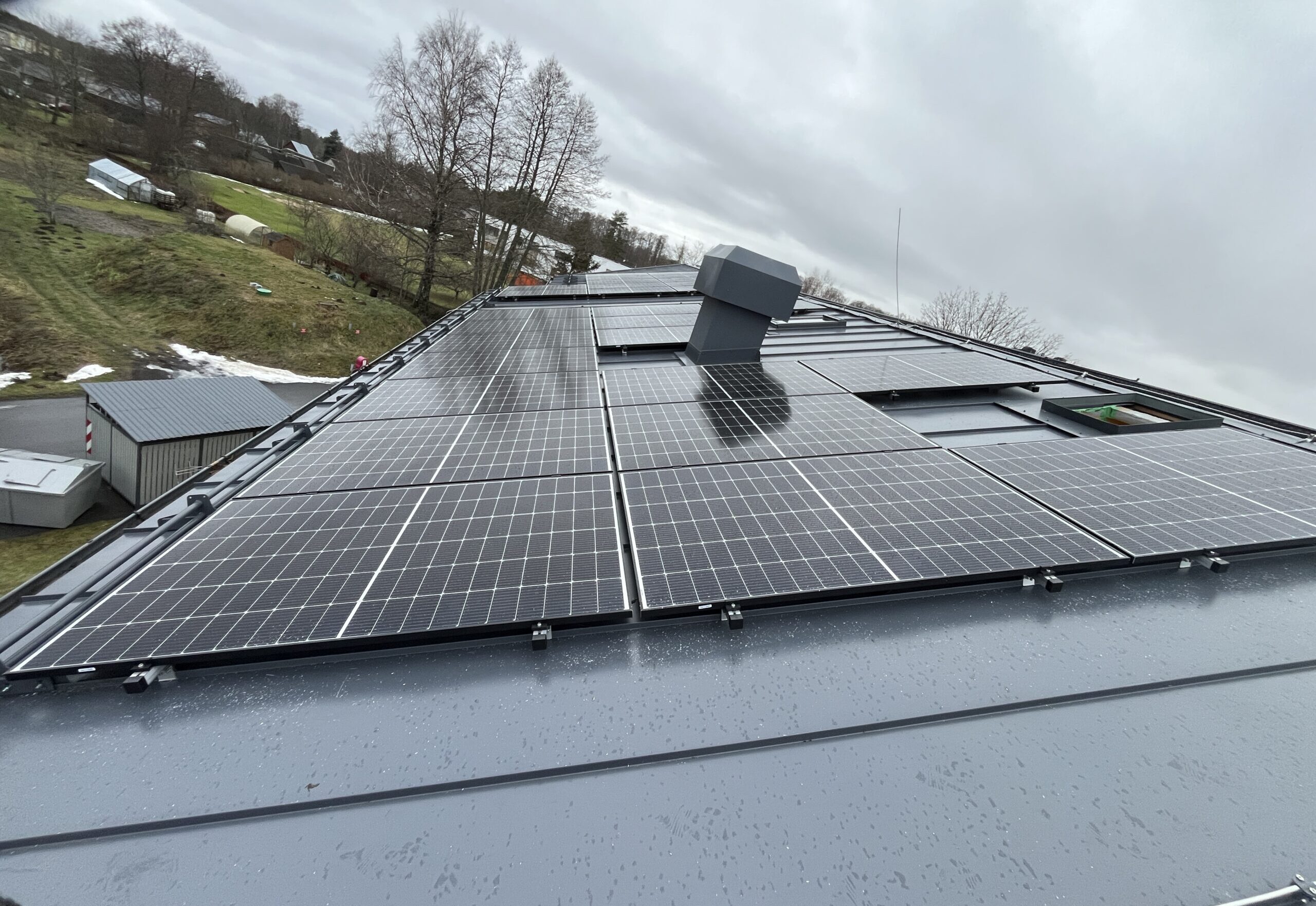

Edasine läks juba ladusamalt, paneelid paigaldati katusele, puuriti läbiviigud, kinnitati kaablid ja tehti läbiviigud veetihedaks või vajadusel ka tulekindlaks. Viimaneseks proovikiviks oli päikesepargi ühendamine olemasoleva liitumispunktiga, siin tekitas muret õues olev generaator mis automaatselt tööle rakendus kui peakilp pingevabaks teha, peale mõningast konsulteerimist sai kilbiühendus sedasi paika, et võrguühendus, generaator ja päikesepark rahumeelselt koos saaksid seal ekisteerida ja teineteist mahapõletada ei prooviks. Viimaseks proovikiviks sai kahe Sofari hübriidinverteri paralleeltööle seadistamine, mis õnnestus alles peale klienditoelt saadud uuendusfaili sissesöötmist mõlemale masinale. Nüüd süttisid viimased rohelised tuled, inverteril kuvas kiri “Success” ja pargi võis auditeerijale ette näidata.
Töö tegemiseks olime prognoosinud 12päeva koos seadistamise ja üleandmisega, lõpuks pikenes tööde maht 25-päevani, suurimaks mõjutajaks oli ekstreemne lumekogus.
